投標階段的「服務建議書」一般會列入「預定進度表」或「施工網圖」評分項目,用來初步評估競標者對工期管理之掌握。
開工前施工預定進度表(含網圖)

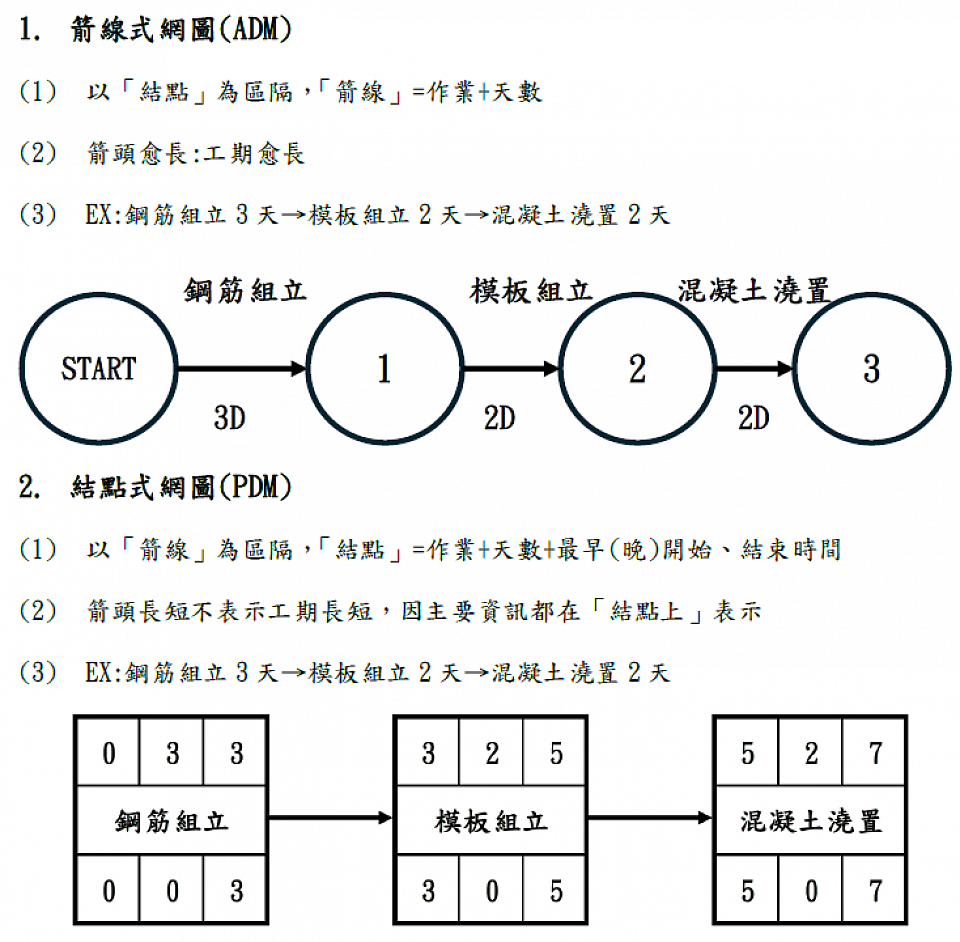

開工前的預定進度表不只是「排日期」,而是把整個工程用可審查性、可行性、可被控管性的方式編製。一般提供甘特圖+施工網圖(CPM/要徑)+S-curve曲線圖整合。
施工中進度管理
1. 定期更新實際進度:完成百分比、里程碑達成狀況
2. 要徑追蹤:關鍵工項是否偏離、浮時計算
3. 進度落後原因分析:人機料調度、介面衝突、天候、變更、停工等
4. 改善建議:工序調整、平行作業、同步作業、增派人力機具、趕工計畫書
5. 會議用報表產出:監造會議/機關簡報可直接使用
影響工程要徑申請工期展延
1. 履約期間遇有非可歸責於承攬人之事由,申請工期展延,須提出致影響進度「網圖要徑」作業之進行。
2. 影響天數計算:停工、待料、變更核定、外部因素等量化呈現
3. 對應佐證資料整理:公文往來、會議紀錄、現場照片、日誌、氣象資料等
4. 編制「工期展延申請」可直接提送之版本(含附件清冊與引用對照)
